建筑外墙防水砂浆施工方法解析

发布时间:2019-11-05

  外墙抗渗是现在建筑施工中急需解决的重要问题之一。本着物资循环应用,减少对自然环境破坏的目的,新型墙体材料得到了广泛应用。但新型墙体材料普遍存在空隙率大、吸水性强、抗渗能力差等缺点,施工工艺尚未完善,导致外墙容易发生渗漏水的现象,尤其高层建筑向北边的外墙更易渗水。因此必须采取有效措施预防建筑外墙的渗漏。

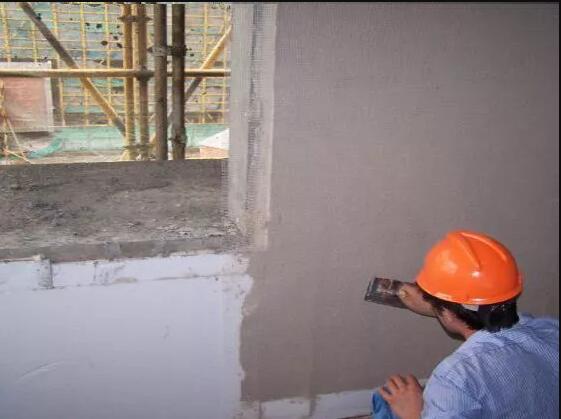

防水砂浆


  导致渗水的原因

  在高层建筑外墙施工中,由于施工操作不当,而造成的防水砂浆层裂缝、空鼓、脱落等质量问题,主要原因如下:

  1.没有按规定分层抹灰,按照防水的要求,抹灰应分5次进行,而施工单位为了抢进度,采用一遍的抹灰方法。

  2. 基层处理的不好。外架管孔洞眼没有堵塞好,墙体表面的灰尘污垢及灰浆清理不彻底,未提前对基层洒水湿润,墙体处于干燥状态。在这种状态下施工,砂浆中水分快速被基层吸收,势必造成空裂、强度降低。

  3.抹灰砂浆配合比不准确,砂浆标号过大。这样不仅造成材料的浪费,还导致砂浆的收缩裂缝。

  4.水泥砂浆压光后,外刷一层素灰,素灰与水泥砂浆收缩程度不同,导致素灰面层干裂。

  5.施工后养护不良,温差及风干造成抹灰面层收缩产生龟裂纹。


  施工方法

  工艺流程:

  搭防雨棚——扫除墙面灰——基层处理——提前两天洒水润湿墙体——钉挂钢网——吊垂直套方找规矩——定位标筋——抹底层砂浆——防水砂浆施工——防水砂浆养护

  施工方法:

  针对防水砂浆渗漏产生原因,从根本上避免防水砂浆层的渗漏。

  1)基层处理:

  清理基层工作关系到与基层防水砂浆胶结强弱和耐久性,是保证不空鼓,不透水的关键。基层为砼面时:首先将凸出墙面的砼剔平,凿毛后用钢丝刷刷满一 遍,将脚手架孔洞填塞堵严,砼表面不平整处用砂浆抹平,淋水湿润。清扫表面尘土、污垢,用10%火碱水将基层面油污刷净,随后用净水将碱液冲净晾干。整平清理工作完后,用扫帚将掺有胶水的水泥砂浆甩到墙上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘到砼光面上。

  基层为加气砼砌块时:提前两天淋水,在批灰前1小时再次向墙面淋水,充分湿润墙体,减少由于墙体(加气砼砌块)吸水性强,吸取砂浆中水分,致使砂浆流动性差, 而造成砂浆与墙体粘结力不强,容易形成脱落及分层的现象。水渗透深度以8~10mm为宜,淋水后用10%的胶水泥砂浆刷涂一道,并用1:l:6砂浆修补缺棱角处。

  2)挂网施工:

  基层处理好后,即可进行墙面挂网。挂网范围一般在易出现裂缝部位,即各层楼板上、下部位及有构造柱等不同材质砌体范围内。以防止由于不同材质收缩效果不同而产生的收缩裂缝,依靠钉钢网拉结效果,减少墙体的不规则裂缝,达到抗裂防水要求。钢网为21线规格镀锌钢丝网,孔径1.2×30px,采用1.5水泥钉按400×400钉入加气砼砌块。

  3)吊垂直套方找规矩、定标筋:

  从顶层开始即用托线板检查墙面平整垂直程度,大致决定抹灰厚度(最薄处一般≮7mm),在墙的四周上角各做一个标准灰饼,遇有门窗垛角处要补做高程标识,厚度以墙面平整垂直度控制,根据这些灰饼用托线板或线锤吊垂直做墙面及四周的灰饼标识,厚度以垂直为准,间距为1.5m,挂上通线,然后根据砖的规格尺寸,分层设点定位。横线以楼层为水平基准线高圈控制,竖向线以四周大角为基准线控制在上下标识之间抹宽为250px的砂浆冲筋,用木杠刮平,厚度与标识相平,待稍刚干后即可进行抹灰施工,使其灰底做到横平竖直,同时注意找好接线窗台等饰面的流水坡度和滴水线。

  4)防水砂浆施工:

  掺10%的胶水泥素浆刷涂后,紧跟着分层分遍抹1:1:6底层砂浆。厚度为8mm,隔天浇水养护,抹灰厚度不宜太厚,以防止墙面空鼓或出现裂缝。待第一遍水泥素浆六至七成干时即可进行防水砂浆施工。防水砂浆分二层施工,第一层8mm厚1:2水泥砂浆掺入水泥用量3%的防水粉;第二层7mm厚l:2水泥砂浆掺水泥用量3%的防水粉,随抹随用木抹子搓毛,隔天浇水养护。各灰层之间间隔时间应加以控制,不宜太快,以防开裂,影响砂浆和易性及粘结强度,造成空鼓、开裂。

  5)特殊部位的做法:

  防水层的留茬:要留阶梯形退茬,茬子层间退茬50毫米;防水层接茬:首先应把茬口处理干净,然后在茬口均匀涂刷水泥浆一遍。层层搭接,层次分明,抹后压光;阴阳角处的防水层:必须做成圆角。阳角直径一厘米,阴角直径5厘米为宜。

  6)防水砂浆养护:

  防水砂浆的喷水养护,是防水抹面工程保证质量的最后一道关键工序。这项工作如做的不及时不认真,就会使水泥浆水分被蒸发掉,而出现缩裂纹现象;外墙每层砂浆抹完8~12小时后,用喷雾器少量喷水养护,夏天还可适当提前进行这项工作。24小时后,即可大量浇水养护,保持经常处于潮湿状态。养护期一般在14天以上。

外墙防水砂浆


  防渗堵漏的处理

  堵漏可用硅酸钠(水玻璃)与水泥按2:1比例配制水泥胶浆。要严格控制水泥胶浆的凝固时间,由拌合到使用为1~2分钟。堵渗漏的几种方法:

  1、仔细观察和找出渗漏水的原因和部位,作出标记,然后进行处理。先堵大漏,后堵小漏。

  2、 慢渗。大面积慢渗(无明显水眼)约在3~5分钟左右,才发现有湿痕现象。相隔一段时间,集聚成一小片水。其处理方法。可先将明显漏的部位用硅酸钠与水泥按 1:2的比例拌成胶浆堵漏止水。对渗漏不明显的部位将裂缝用氯化铁防水砂浆按重量1:2.5:0.03:0.5(水泥:砂子:氯化铁防水剂:水灰比)一一 勾缝处理,遇有漏水处防水砂浆不能粘合时,可任其冲掉。待砂浆凝固后,可再用硅酸钠与水泥拌合堵眼止水。

  3、快渗。漏水现象比较明显,擦干表面后,立即出现湿润,水很快集聚一片,并顺流而下。此时,就将漏水处用钢丝刷刷掉一切污垢。用二人操作,一人在前边往墙上浇刷硅酸钠,一人在后边用干水泥粉抹擦。如此往返交替数次后,墙面水珠即可消失。

  4、急流。漏水现象特别明显,形成一股水流,顺墙面急流而下。采用“直接堵塞”处理。先将漏水处用砧子剔成内大外小的水眼,用水冲洗干净,把水泥与硅酸钠在灰 板上随拌随堵,迅速地用勾缝的长抹子或铁小抹子用力堵塞漏水孔眼,并向孔壁四周挤压密实。使胶浆立刻与孔壁紧密结合(如果原孔眼继续有微渗现象时,说明没有彻底堵好应废除,再重新堵住),可马上抹氯化铁防水砂浆,一般仅抹完第一次防水砂浆并凝固后,就不再渗漏。

  5、小裂缝。可顺缝剔3厘米深槽,宽2厘米,洗刷干净,用1:2(硅酸钠:水泥)的快硬净浆严密堵塞于槽中(1.5厘米厚),挤压密实,然后再在表面抹1:2.5:0.5:0.03(水泥:砂子:水:氯化铁防水剂)防水砂浆1.5厘米,并抹压密实。

  以上防水砂浆的施工方法,根据施工现场观察,能适用于高层建筑。通过钉挂钢丝网及抹防水砂浆的双重作用、双重效果,对不同材质砌筑的墙体,材质收缩效果不同而产生的不规则收缩裂缝,起到拉结、抗裂、防水作用。在施工中,严格控制砂浆的水灰比和配合比,控制好砂的细度模数,可以有效地提高砂浆的和易性、粘结力,增强砂浆的密实度及强度,达到较好的防水效果。

COPYRIGHI @ 2019 广东金能建筑节能材料科技有限公司 ALL RIGHTS RESERVED
咨询热线:15997512686/18002917890
服务热线:0769-81308728/0769-81731930
在线QQ:413221629 E-mail:jinnengJK@163.com
工厂地址:广东省东莞市万江街道汾溪路251号7号楼102室
办公地址:广东省东莞市万江街道汾溪路150号尚甲都市产业园1栋601室
网站地图    备案号:粤ICP备19073779号

扫码进入手机官网

扫码关注公众号

广东金能
  在线咨询
汤小姐: 15997512686
0769-81308728
